רקע

מתחם שדה דב ממוקם בצפון תל אביב לחופו של הים התיכון. האתר שימש את צה"ל ("החלק הצבאי") ואת רשות שדות התעופה ("החלק האזרחי") כשדה תעופה משנות ה-30 של המאה הקודמת ועד לחודש יוני 2019. התקיימו…

מתחם שדה דב ממוקם בצפון תל אביב לחופו של הים התיכון.
האתר שימש את צה"ל ("החלק הצבאי") ואת רשות שדות התעופה ("החלק האזרחי") כשדה תעופה משנות ה-30 של המאה הקודמת ועד לחודש יוני 2019. התקיימו בו תשתיות תומכות למתן שירותי תעופה לנוסעים ולמטוסים, כגון: סדנאות טיפול למטוסים, מוסכי רכבים תפעוליים, מתחמי אחסון שמנים ודלקים, ועוד.

בשטח האתר מקודמת תכנית בנייה המתפרשת על פני כ-1,450 דונם, מתוכם כ-800 דונם של שדה התעופה דב (שטח האתר), אשר כוללת מבני מגורים, מבני ציבור ושטחים פתוחים.

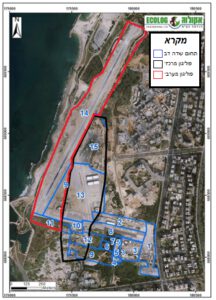

לטובת ביצוע עבודות החקירה והשיקום, האתר חולק ל-3 אזורים: מזרחי, מרכזי ומערבי. החקירה באתר נערכה עבור כל אזור מהנ"ל בנפרד.




תעודת זהות

מיקום

צפון תל אביב, לחופו של הים התיכון ומצפון לנחל ירקון

שטח האתר

כ-800 דונם

בעלות קרקע

רשות מקרקעי ישראל

מקור הזיהום

תשתיות תומכות למתן שירותי תעופה

מזהמים

דלקים ומתכות כבדות

משך העבודות

נובמבר 2020 - מועד סיום צפוי: מחצית שנת 2021

סרגל התקדמות

  • 1
    סקר היסטורי
  • 2
    חקר הקרקע
  • 3
    סקר סיכונים
  • 4
    סקר חלופות שיקום
  • 5
    עבודות השיקום
  • 6
    סקר מוודא
  • 7
    מסירת הקרקע

בשנת 2019 בוצעה השלמת סקר היסטורי ועודכנה תוכנית חקירת הקרקע ומי התהום באתר. בחודש מרץ 2020 החלה חקירת הקרקע, גז הקרקע ומי התהום באתר.

חקירת הקרקע במתחם הצבאי הסתיימה במהלך חודש אוקטובר 2020. על פי ממצאי הסקרים, נערכים השלמות לשם תיחום מוקדים בהם אותר זיהום קרקע של דלקים ומתכות כבדות בחלקו האזרחי של האתר.

דוחות וסקרים:

לצפייה בסקר היסטורי לבחינת זיהום קרקע אשר בוצע על ידי חברת גיאופרוספקט – אפריל 2019 – לחץ כאן

לצפייה בדו"ח סקר קרקע – פוליגון מערבי אשר בוצע על ידי חברת אקולוג – אוגוסט 2020  – לחץ כאן

לצפייה בדו"ח סקר קרקע – פוליגון מרכזי אשר בוצע על ידי חברת אקולוג – אוקטובר 2020 – לחץ כאן

שלב א' – עבודות פירוק, פינוי והריסה באתר

לצורך שיקום האתר, במחצית נובמבר 2019 החלה החברה לשירותי איכות הסביבה בביצוע עבודות פירוק, הריסה ופינוי של המתחם האזרחי – הטרמינל, מוסכים, מבנים ותשתיות על-קרקעיות. זאת, במקביל לעבודות פירוק, הריסה ופינוי שביצע משרד הביטחון בשטח הצבאי.

עיקרי העבודות שבוצעו:

  • פירוק ופינוי של למעלה מ 10,000 מ"ר אסבסט
  • הריסה, גריסה ופינוי של למעלה מ 10,000 מ"ר קונסטרוקציות פלדה ובטון
  • פירוק ופינוי של למעלה מ 60,000 מ"ר מיסעות אספלט ובטון

העבודות הנ"ל בוצעו תוך אימוץ מדיניות של מינימום הטמנה ומקסימום מיחזור פסולת על ידי מתן העדפה למיחזור פסולת וצמצום פגיעה בסביבה באמצעות קביעת זרמי פסולת.

שלב ב' – שיקום המתחם הצבאי

במהלך חודש נובמבר 2020 החלו עבודות שיקום הקרקע במתחם הצבאי (פוליגון מערבי ומרכזי) באמצעות חפירה ופינוי הקרקע המזוהמת ליעדי קצה מורשים.

נכון לחודש פברואר 2021, פונו מהמתחם הצבאי כ 12,500 טון קרקע מזוהמת ליעדי קצה מורשים.

שלב ג' – שליפת תשתיות מבוטלות באתר וטיפול בקרקע מזוהמת

לצורך הערכת המצאות תשתיות תת קרקעיות באתר בוצע איתור ומיפוי תשתיות.

תחום רצועת התשתיות לפינוי הינו ברוחב של כ-20 מ'  ובאורך של כ-580 מ'.

סוגי התשתיות שאותרו:

  • תשתיות מים – אותרו 2 קווי מי קירור בקוטר 48".
  • תשתיות תקשורת – אותר קו תקשורת צפוני ודרומי המונח בצינורות פוליאתילן – לפחות 3 צינורות בקוטר של 75 מ"מ.

בנוסף קיימים כבלים חתוכים בשטח שלא מובילים לתא בקרה ואין להם המשכיות.

  • תשתיות דלק – אותר קו מזוט צפוני בקוטר 12" וקו מזוט דרומי בקוטר 8"-12" עם ציפוי אסבסט העובר בצמוד לשוחות תקשורת אשר מלאות במזוט.
  • תשתיות נוספות – במרכז רצועת התשתיות, בין קו המזוט הצפוני לקו התקשורת הצפוני, התגלו צינורות נוספים שאין להם רציפות והמשכיות.

כחלק מעבודות השיקום באתר, החברה לשירותי איכות הסביבה תבצע את שליפת התשתיות המבוטלות הנ"ל וטיפול בקרקע המזוהמת.

שלב ד' – שיקום המתחם האזרחי

לאחר השלמת החקירה במתחם האזרחי, יחלו עבודות שיקום גם בשטח זה (פוליגון מזרחי).
