באתר הנמצא כ-5 ק"מ מצפון לדימונה פעלה מחצבת דולומיט במשך עשרות שנים עד לסגירתה בתחילת שנות האלפיים. מאז הפסקת הפעילות באתר, הוטמנה בשטחו פסולת מסוגים שונים ע"י גורמים עברייניים. שטח התוכנית 1,447 דונם ולפיה הוא מיועד לשימושים של חציבה, מתקנים, אחסון חומרי נפץ, דרכים ושצ"פ.


סרגל התקדמות

  • 1
    סקר היסטורי
  • 2
    חקירה
  • 3
    שיקום
  • 4
    NFA

תעודת זהות

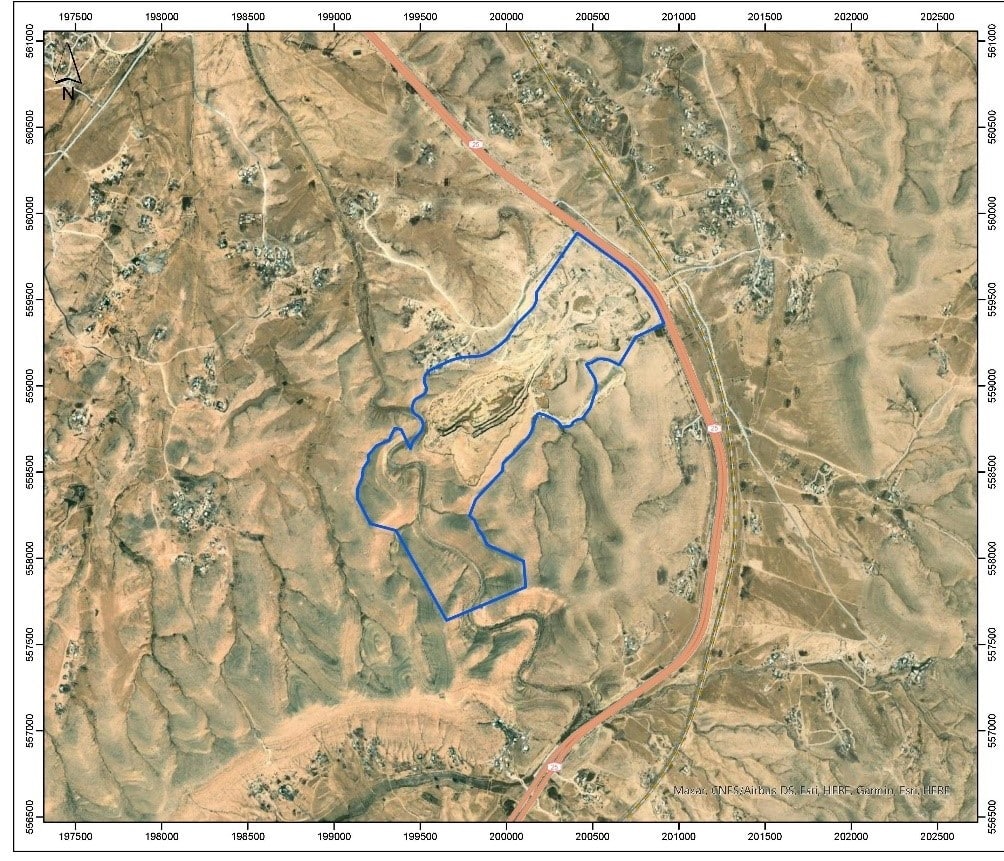

מיקום

סמוך לכביש 25, כ-5 ק"מ צפונית לדימונה

שטח האתר

כ-1,450 דונם

בעלות קרקע

רשות מקרקעי ישראל

מקור הזיהום

הטמנת פסולת פירטית

בשנת 2021 בוצע באתר סקר מטמנה אשר כלל מיפוי גזי מטמנה וטמפרטורה המאפיינים מטמנות, וכן אפיון הפסולת והשתרעותה. ממצאי החקירה הצביעו על מספר מוקדים בהם הוטמנה פסולת. במוקדים אלו מתוכנן שיקום באמצעות חפירת הפסולת המעורבת בקרקע, ניפויה ופינויה למטמנה מאושרת. החקירה כללה כ-20 קידוחים מתוכם במספר קידוחים בודדים אותרו ריכוזי מרכיבים המעידים על זיהום בקרקע.

לצפייה בדו"ח סקר מיפוי גזי מטמנה וטמפ' וסקר אפיון פסולת,  יולי 2021 – לחץ כאן



החברה לשירותי איכות סביבה החלה בחודש יוני 2022 בפעולות לשיקום הקרקע וסילוק הפסולת במחצבת ערוער.

שלב א':

בוצע שיקום לאתר ופונתה פסולת בנפח של 175,508 מ"ק.

במסגרת עבודות השיקום נוצרו 4 זרמים:

  1. פסולת בניין אשר תיגרס ותמוחזר;
  2. פסולת יבשה ומעורבת אשר תפונה לאתרי הטמנה מורשים;
  3. קרקע מזוהמת אשר תועבר לטיפול באתרי קצה מתאימים;
  4. קרקע אשר תנופה מגוף הפסולת בה לא ימצאו מזהמים ופסולת יבשה/מעורבת אשר תישאר בשטח המחצבה.



שיקום הקרקע באתר יבוצע באמצעות חפירת הפסולת המעורבת בקרקע, ניפויה ופינויה למטמנה מאושרת.

לאחר סיום החפירות זוהו מוקדים נוספים החשודים כהטמנה פירטית של פסולת יבשה המוערכים ה-85 אלף קו"ב.

שלב ב':
החברה המשיכה את עבודתה בשלב ב' בינואר 2024. במסגרת שלב זה עתידים להיווצר 3 זרמים:

  1. פסולת יבשה ומעורבת אשר תפונה לאתרי הטמנה מורשים;
  2. קרקע מזוהמת אשר תועבר לטיפול באתרי קצה מתאימים;
  3. קרקע אשר תנופה מגוף הפסולת בה לא ימצאו מזהמים ופסולת יבשה/מעורבת אשר תמוחזר ותישאר בשטח המחצבה



בסיום החפירות יערכו דיגומים לערמות הקרקע לשם ווידוא ניקיון וסילוק של כל הקרקע המזוהמת באתר



מי אחראי על השיקום?

החברה לשירותי איכות הסביבה מנהלת את פרויקט השיקום עבור המשרד להגנת הסביבה

כמה זמן צפויה להארך מלאכת השיקום?

כ-8 חודשים

מהי דרך הפעולה לשיקום?

חפירות מוקדי הטמנת הפסולת, ניפויה ופינויה למטמנה מאושרת

מי מפקח על תהליך השיקום?

החברה לשירותי איכות הסביבה וחברת בקרה המופעלת על ידי המשרד להגנת הסביבה
