רקע

מטמנת יבנה ממוקמת דרומית מזרחית ליבנה, באזור מוקף שדות חקלאיים, על פני שטח של כ-70 דונם. הפסולת באתר הוטמנה בשני בורות לכריית חול אשר היו פעילים בין שנות ה-60 לסוף שנות ה-80. הטמנת הפסולת באתר…

מטמנת יבנה ממוקמת דרומית מזרחית ליבנה, באזור מוקף שדות חקלאיים, על פני שטח של כ-70 דונם.

הפסולת באתר הוטמנה בשני בורות לכריית חול אשר היו פעילים בין שנות ה-60 לסוף שנות ה-80.

הטמנת הפסולת באתר החלה בסוף שנות ה-90, באותן שנים קיבל האתר אישור להטמנה של פסולת אינרטית (הכוונה לפסולת שאינה עוברת שינוי פיסיקלי, כימי או ביולוגי משמעותי, כגון עודפי עפר וחציבה, חרסינה, זכוכית וכו') מהמשרד להגנת הסביבה, וככל הידוע הפסולת שהוטמנה באתר הינה ברובה מסוג פסולת בניין. כמו כן, בשנים שחלפו מאז סגירתו של האתר הושלכה בו פסולת פירטית, ובשנים 2009-2010 בוצעו במקום פעילויות לא מאושרות של קליטה, חפירה ומיון פסולת. פעילות זו הופסקה אך הפסולת שנקלטה נותרה באתר.


תעודת זהות

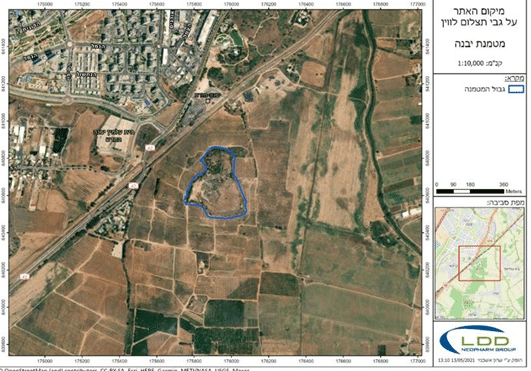

מיקום

כ-250 מ' דרומית לתחנת רכבת יבנה מזרח באזור של שדות חקלאיים בין הישובים יבנה, בית גמליאל ובניה

שטח האתר

כ-70 דונם

בעלות קרקע

רשות מקרקעי ישראל

מקור הזיהום

הטמנת פסולת באתר

מועד תחילת עבודות

יוני 2021

מועד סיום צפוי

מחצית 2022

סרגל התקדמות

  • 1
    סקר היסטורי
  • 2
    חקר הקרקע
  • 3
    סקר סיכונים
  • 4
    סקר חלופות שיקום
  • 5
    עבודות השיקום
  • 6
    סקר מוודא
  • 7
    מסירת הקרקע

בשנת 2020 בוצע באתר סקר פסולת, אשר חילק את השטח לשלושה חלקים עיקריים:

חלק דרומי – כולל את רוב שטח האתר, פני השטח נראים אחידים וכוללים בעיקר פסולת בניין ועודפי עפר.

חלק צפוני – אזור המכיל שכבת פסולת מקורית אשר מכוסה בערימות גדולות של פסולת בניין. זו כוללת מרכיבים שאינם אינרטיים כגון קרטונים, ניילונים, שאריות גבס וכדומה.

משטח מערבי – אזור אשר בשנת 2009 לערך, שוטח וכוסה באספלט לצורך הפעילות הלא מוסדרת שבוצעה במקום.

לצורך הערכת נפח גוף הפסולת באתר בוצעו קידוחי פסולת וסקר גיאופיזי. מתוך הנתונים נבנה מודל תלת מימדי שאפשר להגדיר את בסיס גוף הפסולת באתר ולהעריך את נפחו.

עפ"י המודל, נפח גוף פסולת המצוי בחתך הקרקע העליון הינו פסולת בניין מעורבת הנאמד בכ-175,525 מ"ק, ואילו נפח גוף הפסולת בחתך הקרקע התחתון כולל בעיקר חרסיות, עודפי עפר ופסולת בניין ונאמד בכ-245,625 מ"ק.

סך נפח גוף הפסולת באתר ע"פ המודל: כ-421,150 מ"ק.

לצפייה בסקר הפסולת אשר נערך על ידי חבר לודן – יולי 2020לחץ כאן

החברה לשירותי איכות סביבה החלה בחודש יוני 2021 בפעולות לשיקום הקרקע באתר.

אומדן נפח גוף הפסולת באתר 421,150 מ"ק

מוערך כי נפח זה מורכב מכ- %55 פסולת בניין ופסולות אחרות ו- 45% קרקע

במסגרת עבודות השיקום ייווצרו 4 זרמים:

  1. פסולת בניין אשר תיגרס ותמוחזר למילוי בורות;
  2. קרקע מזוהמת אשר תועבר לטיפול באתרי קצה מאושרים;
  3. קרקע אשר תנופה מגוף הפסולת בה לא ימצאו מזהמים ופסולת יבשה/מעורבת אשר תועבר להטמנה במטמנות מאושרות (למעט קרקע מזוהמת ופסולת יבשה/מעורבת אשר יפונו מהאתר);
  4. שאר הזרמים הנקיים ישמשו למילוי ויישארו באתר.

עבודות שיקום האתר צפויות להסתיים בסוף שנת  2022.

יש לציין כי במהלך העבודות ננקטים מירב האמצעים הקיימים על מנת שלא לפגוע בבריאותם ובאורח חייהם של תושבי המקום, ובכלל זה: גידור האתר וצמצום מפגעי האבק.

בדף זה יעלו עדכונים שוטפים במהלך עבודות השיקום של מטמנת יבנה

יולי 2021 – עבודות ניפוי ומיון פסולת

התחילו עבודות הניפוי ומיון הפסולת במטמנת יבנה.

העבודות מלוות בתותח מים למניעת אבק (ראו תמונה)

יולי 2021 – תחילת עבודות עפר

ביום ראשון ה-25.7.21 התחילו עבודות עפר בלבד (ללא גריסה ומיון) במטמנת יבנה.

עבודות עפר הנ"ל מלוות במיכלית להרטבת שבילי הנסיעה למזעור מפגעי אבק.

עבודות הגריסה והניפוי יתחילו בשלב מאוחר יותר, לאחר הצבת מערכת ממטרות ותותחי מים בשטח.

הודעה על מועדן תשלח בהמשך.

יולי 2021

ב-11 ביולי, 2021 התקיימה פגישה עם נציגי הגורמים הרלוונטיים באזור המטמנה להצגת פרויקט שיקום מטמנת יבנה ולתיאום דרכי העברת המידע לציבור.

לצפייה בסיכום המפגש – לחץ כאן

לצפייה במצגת – לחץ כאן
